8月5日,麟北發電#1機組臨停消缺,麟北項目部統籌調配,將非停機不能處理的缺陷全部安排上了工作日程。

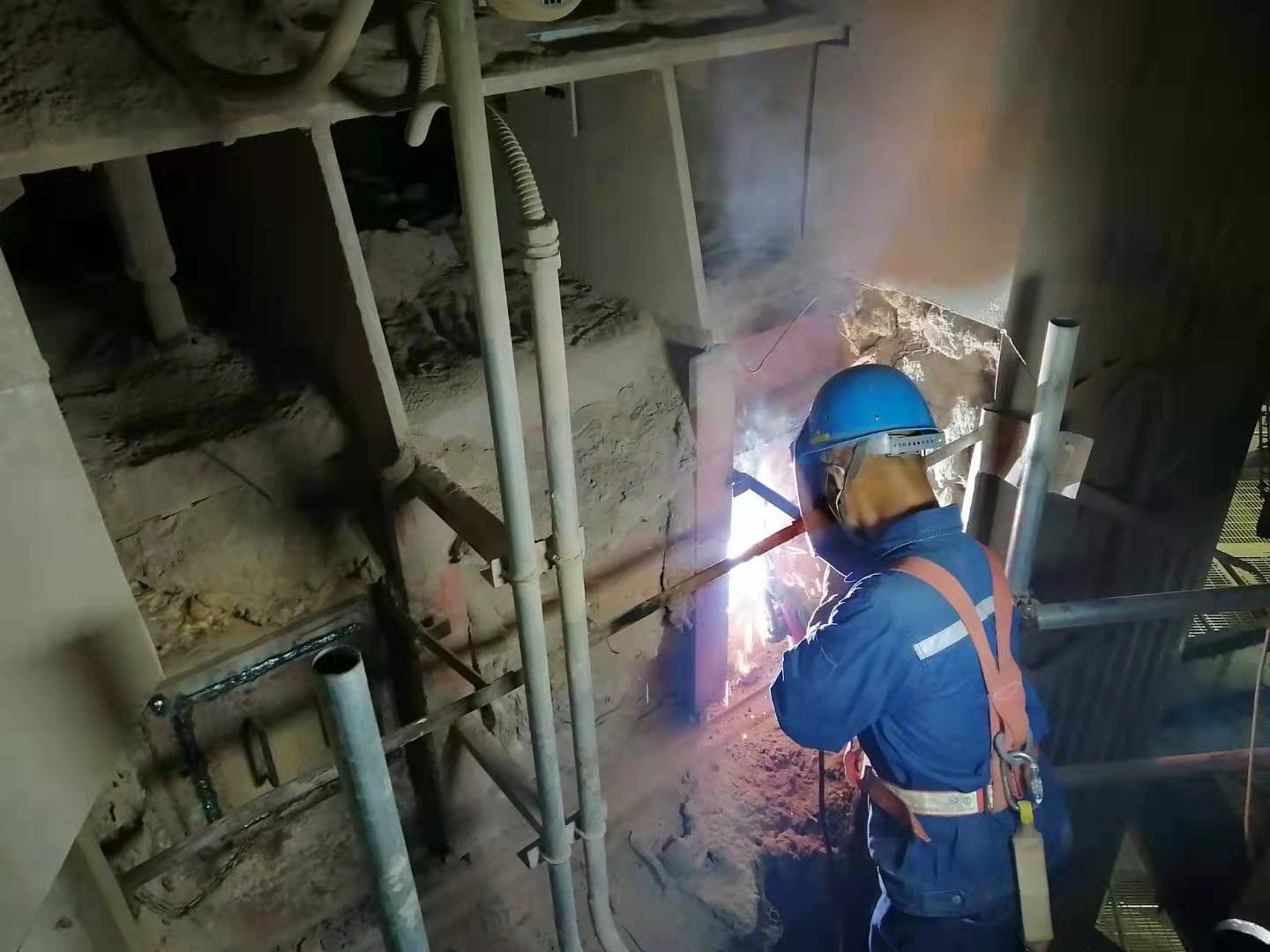

供熱抽汽快關調節閥的回裝關系著冬季向大用戶供熱問題,汽化水班高度重視,搶抓工期,加班加點完成任務。鍋爐班對長期吹掃減薄的10臺給煤機出口播煤風管道進行了更換,處理了空預器非停機不能處理的漏點,對冷渣器內脫落的導流板并行了補焊及檢查,同時還伴隨著2A鏈斗輸送機搶修及諸多作業多線進行,本次臨停消缺計劃工期至8月19日結束。
