2月26日,清水川能源#2爐因鍋爐受熱面泄漏調峰停機檢修,此次檢修工期7天,要求3月5日具備開機條件。清水川項目部高度重視,多次組織召開專題會議,要求以此次檢修為契機,完成#2爐鍋爐受熱面泄漏搶修及并消除#2機組所有缺陷。

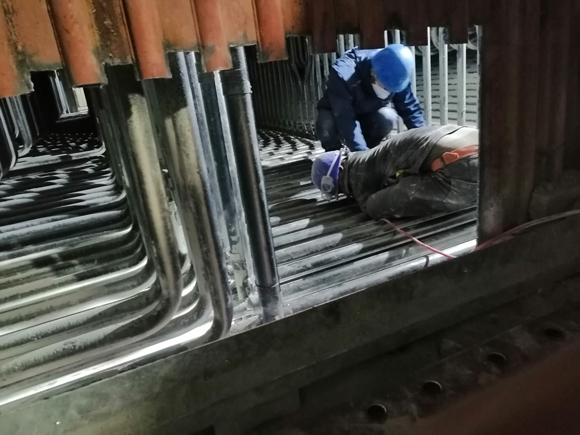

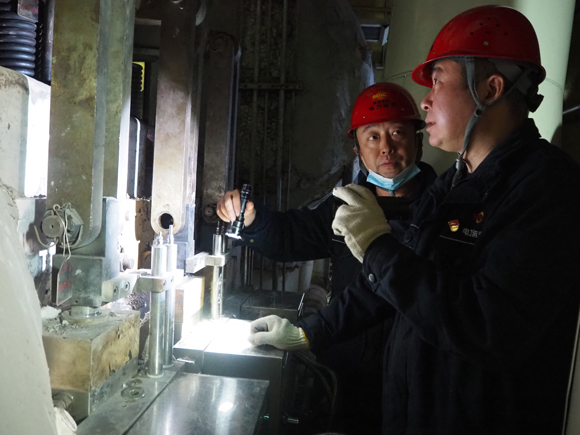

本次停機檢修要完成消缺任務132項,涵蓋鍋爐受熱面137根斷管制口、焊接、防磨防爆檢查,高調門閥位調整、#3高加危急疏水調整閥回裝、防磨瓦檢查更換等項目。

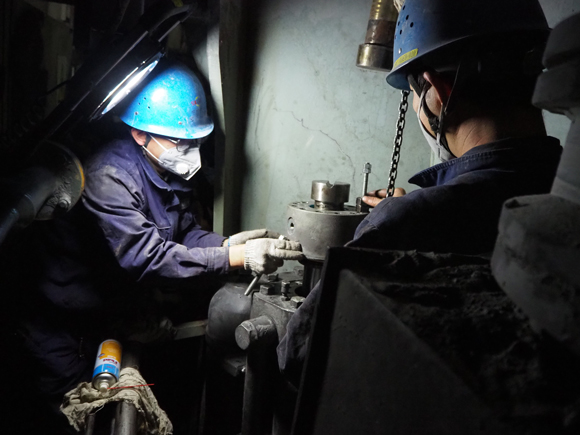

為保證主線工作尤其是受熱面泄漏搶修工作按期保質完成,項目部周密部署、精心組織,緊扣時間節點分解細化任務,根據爐膛泄漏部位特點制定詳細的搶修技術措施和安全措施,并要求鍋爐專業將人員進行合理分配,做好交接班記錄,保證搶修工作不因交接班出現紕漏。項目部負責人鉆進爐膛,實地查看泄漏部位、泄漏面積,詳細統計泄漏管子數量及材質。

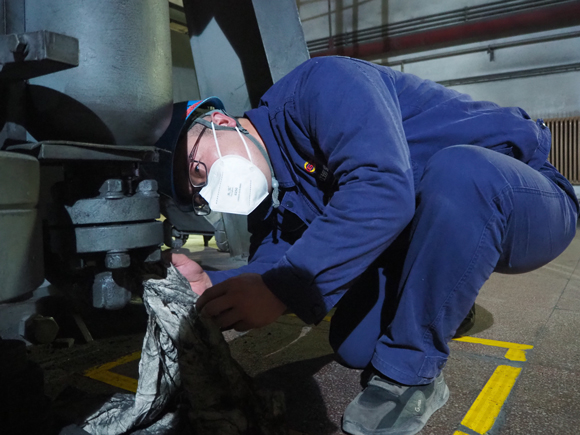

在檢修現場,各種管道“叢林”、大大小小的設備中,點綴著反光條的“運營熒光藍”隨處可見。各班組深入貫徹落實公司“質量提升年”要求,深化設備精細化管理,做到每個環節“回頭看”確保質量,班后做好工作面的現場清理確保整潔。
各專業邊檢修、邊總結,從安全生產、檢修工藝等實現檢修質量可控在控,做到“工期再緊、節奏再快,精益求精,質量不丟”,力爭安全、優質、高效完成本次檢修工作。
