現在是2024/11/24 4:09:28
現在是2024/11/24 4:09:28
1月8日3:00,麟北發電#1鍋爐受熱面發生泄漏,機組緊急臨停搶修,計劃工期為1月8日8:00至14日8:00,6天、144小時,擺在麟北項目部面前的,是一場形勢嚴峻的大考。
嚴陣以待 戰前的40小時
停爐后,搶修工作需在爐膛溫度降至60℃以下時才可進行,而冷卻時間卻需要約40小時,留給搶修工作的時間屈指可數。如何安全高效、保質保量完成搶修任務,是擺在項目部面前的首道難題。
為此,項目部召集班長以上管理人員,緊急成立“搶修工作小組”,研究具體方案,安排部署相關工作;安技辦立即投入搶修“三措”編寫工作;各專業開始制定“待機處理缺陷”計劃,相關班組準備工器具及備品材料……人人各司其職,為即將到來的大戰忙碌著。
攻堅克難 大戰中的92小時

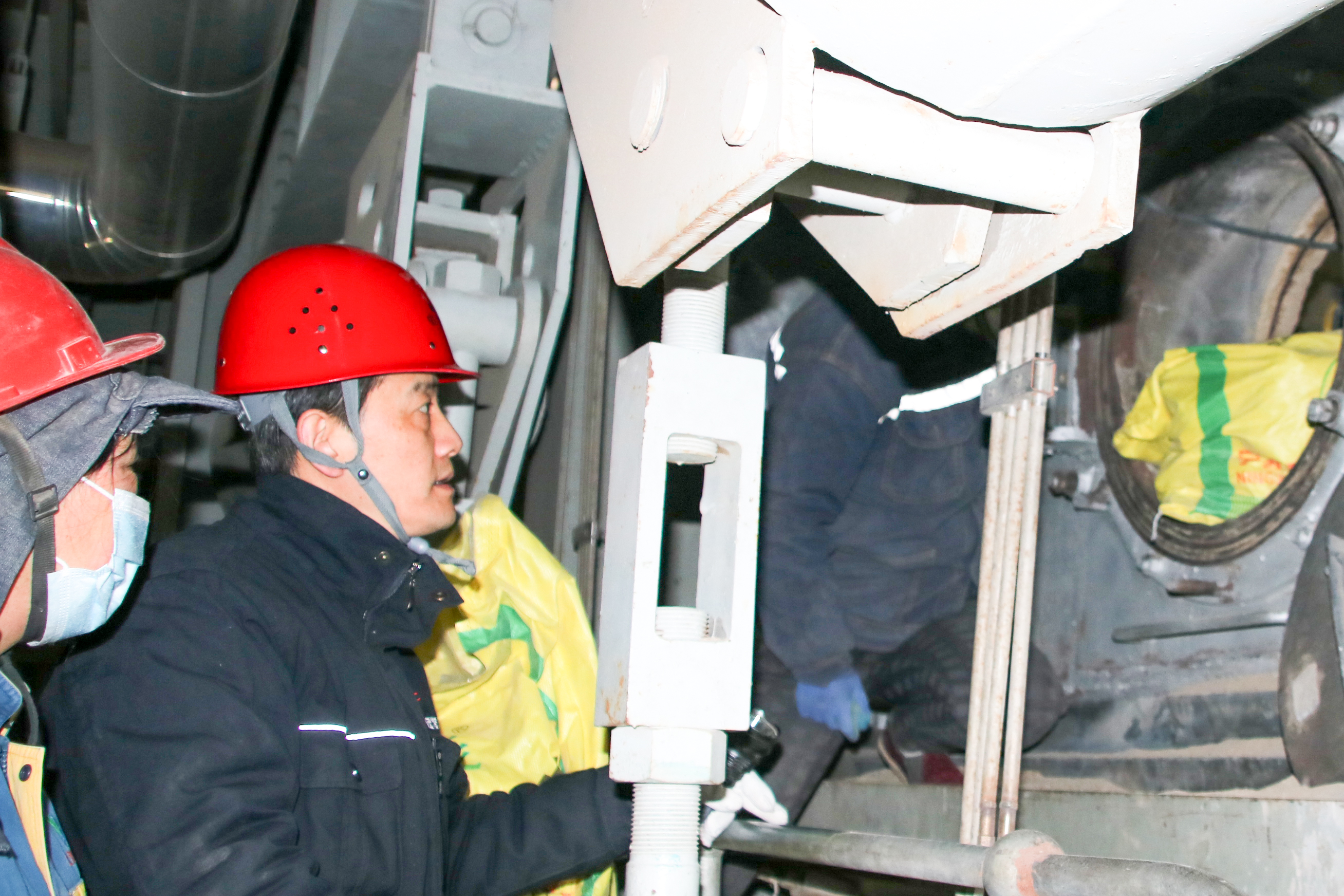

1月9日22:00,搶修開始,清理床料人員開始分批進入爐膛。室外溫度零下15℃,爐內溫度卻高達60℃,工作人員進入爐膛,即使不干活也頓時大汗淋漓,且由于床料結焦固化嚴重,清理工作異常艱難,這是工作中遇到的第二道難題。為加快進度,工作人員主動出擊,開始了泄漏管路下部床料的集中清理,加班加點為后期工作搶時間。隨著工作的展開,道道難題接踵而至。本次泄漏的水冷壁管路位于爐膛后墻部位,施工空間狹小,多條管路位于90°直角處,給焊接工作造成很大障礙;且部分管路又屬于熔敷管材,耐磨、耐沖擊,給鉗工制口造成極大困難。
“只要思想不滑坡,辦法總比困難多?!标P(guān)鍵時刻,項目部緊急抽調8名經驗豐富的鉗工,輪番上場,24小時參與制口工作;針對工作區域存在視覺盲區的情況,在反復勘察現場后,項目部最終采用“先割掉盲區管道,待焊接完工后,再恢復鋼梁焊接”的方案。爐膛內,工作人員或蹲、或躺、或站,克服一切困難開展著工作,一場大戰全面鋪開。
13日18:40,歷時近4天4夜,92個小時后,#1爐搶修工作順利結束。14日4:00麟電#1爐點火,14:40機組并網發電,比省調要求的時間提前了一個多小時。
書寫傳奇 激戰的132 小時
132小時,麟北項目部以“精益求精”的工作態度,在此次工作中更換受損水冷壁管11根、焊接鰭片20余米、銷釘600余個、受損風帽30多個,有效確保了#2機組如期并網發電;用“專業專注”的企業精神,完成#1爐風帽檢查、空預器尾部煙道積灰清理等工作,并緊急處理十多項待機處理缺陷,完美書寫了一段電力運營人大戰搶修現場的精彩傳奇!
版權所有@陜西能源電力運營有限公司 備案號 陜ICP備19009613號
公司地址:西安經濟技術開發區未央路136號東方濠璟商務大廈第21、22層
電話:029-86520095 傳真:029-86520060 郵編:710016
