現在是2024/11/24 0:30:27
最是一年春好處,等級檢修正當時。近期,渭河項目部#5、#6雙機C修工作全面鋪開,汽機、鍋爐、電氣、熱工各專業檢修人員的身影忙碌地穿梭在檢修現場,呈現出火力全開、能量滿格的奮進姿態。
此次#5、#6機組C修項目共計514項,其中標準項目358項,非標項目113項,技術監督43項。此次計劃工期共28天,僅檢修重疊工期就多達16天,面對前所未有的時間緊、任務重“嚴考”,項目部以三個“堅持”將標準化作業融入等檢工作,確保圓滿完成。
堅持安全管理標準化

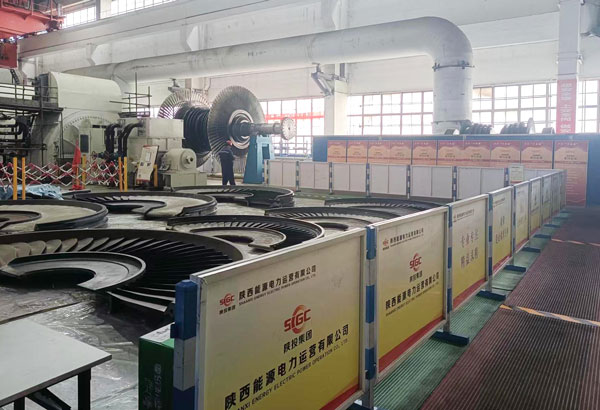

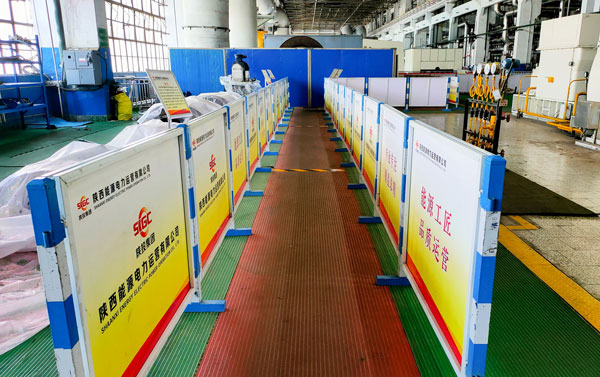

走進純凝轉子更換現場,紅色的檢修風險告知牌格外引人注目,工作區域用圍擋隔離,場地鋪設橡膠板,零部件分區放置,讓人眼前一亮。每天的標準化作業從早班會開始,開工前“兩交底”,全面分析風險,提出保障措施。高處作業是安全工作重中之重,本次等檢要求2米以下腳手架鋼管端部加裝防撞套管,3米以上使用剪刀撐搭設方式、6米以上腳手架工作人員必須使用防墜器確保安全?!疤胤N作業資質證件拿出來看一下,腳手架驗收合格才能使用?!卑踩珜9な聼o巨細嚴格督導,發現外包單位8具移動腳手架材料不合格,責令其立即淘汰,嚴禁使用。
堅持檢修作業標準化
堅持執行三級驗收制度和質量監控W點和H點,嚴格控制工序節點合格率。#5機組低壓缸轉子更換現場,為防止工具滑落至缸內,每件工具都用安全繩一頭固定在工具上,一頭套在手腕上。大錘錘頭用膠布纏繞加固,為錘頭楔鐵的掉落加上“防火墻”。解體設備、清掃、測量、記錄,均嚴格按照作業流程開展。拆除的管道立即封口,零部件做好記號后按精細化管理要求,定置擺放,螺栓、螺帽按規格、型號分類整整齊齊碼放在專用的收納盒內。
堅持工期控制標準化
各專業嚴格按照工作清單開展工作,每天匯報完成情況。項目部隨時掌握是否達到預期節點目標,及時調整工作進度。純凝轉子更換工作分白班夜班,全體員工每天加班延點,保證工作24小時不間斷。
“這次的雙機檢修對項目部來說既是一次考驗,也是一次大練兵,將為下半年同時開工的#6機A修和#5機組C級檢修積累經驗,早做準備。項目部結合“服務提升、質量保障、品牌塑造”工作主線,在等級檢修中堅持每一個步驟都要精心,每一個環節都要精細,以匠心與匠品為機組護航。”項目部經理深有感慨地說。
截至發稿,渭河發電#5機檢修工作已到最后調試、試運階段,#6機各項檢修工作正按計劃進行。
版權所有@陜西能源電力運營有限公司 備案號 陜ICP備19009613號
公司地址:西安經濟技術開發區未央路136號東方濠璟商務大廈第21、22層
電話:029-86520095 傳真:029-86520060 郵編:710016
