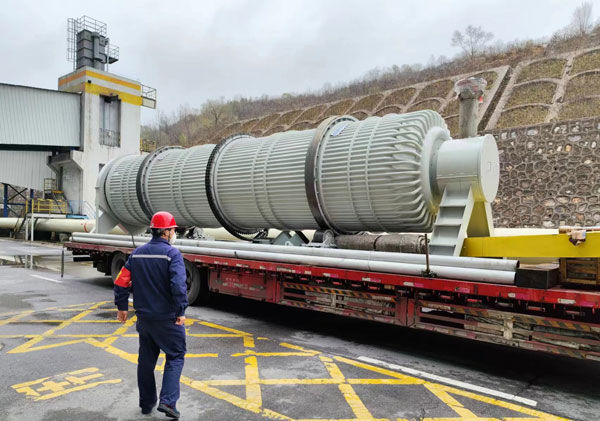

4月4日早7:15,麟北發電檢修部通知#2爐新增冷渣到廠。這是麟北項目部吊運小組第一次見到這個“遲到”一周左右的“大家伙”。8:30,吊運專項小組現場交底,再次確定職責分工,按照提前多次開會討論的方案開始本次吊運工作。
把“大家伙”請進去

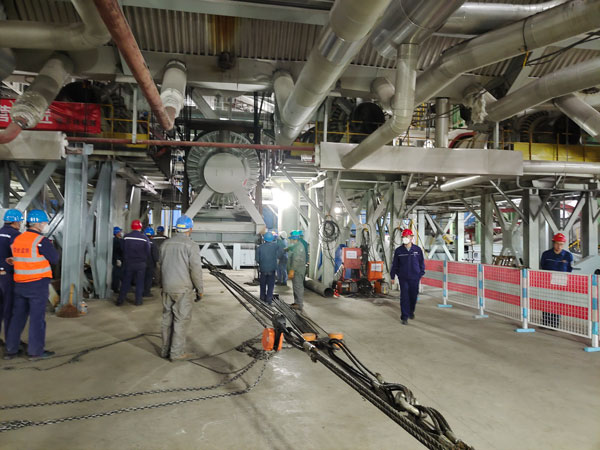

本次所吊運的冷渣器重40余噸,長12米,高3米,對這個又高、又長、又重的“大家伙”來說,鍋爐房0米場地顯得尤為狹小。為將它順利請到吊裝位置,吊運小組先后割除了主消防母管、水冷壁下集箱給水管等多個管道。因空間狹小無法使用大型起吊設備和常規起吊方法,吊運小組使用“滾杠”+“倒鏈”的方法,一點點將它往里移動,期間多次調整轉向。重量大、到貨晚致使工期緊張,工作人員輪流“拉纖”,將冷渣器一步步送到指定起吊位置。
把“大家伙”送上去
本次起吊屬于“超過一定規?!钡奈4笃鸬踝鳂I(yè),須采用非常規起重方法。本就狹小的空間受電纜橋架影響,冷渣器在起升過程中需呈30°左右拉升,多項風險疊加和現場條件限制,使本次起吊工作困難重重。起吊小組成員與業主方聘請的專家現場論證討論方案,對起重鋼絲繩和倒鏈進行靜載荷試驗和動載荷試驗,現場設置圍欄,懸掛警示牌,場地四角各設巡查人員,確保起吊工作安全完成。
經近一周連續奮戰,4月10日上午,新增冷渣器吊運順利完成,#2爐排渣能力提升改造項目完成了關鍵節點性工作。
